TONGLU RESORT HOTEL · PICKLEBALL

杭州桐庐某酒店
匹克球场综合
建设方案

从现有篮球场出发,为酒店打造可落地、可分期、便于长期运营的轻运动空间。

33.5 × 20.5 m项目控制边界
410 / 680 ㎡两档地面范围
3 种无棚 / 张拉膜 / 推拉棚

方案日期 · 2026.08.27
杭州桐庐某酒店匹克球场项目

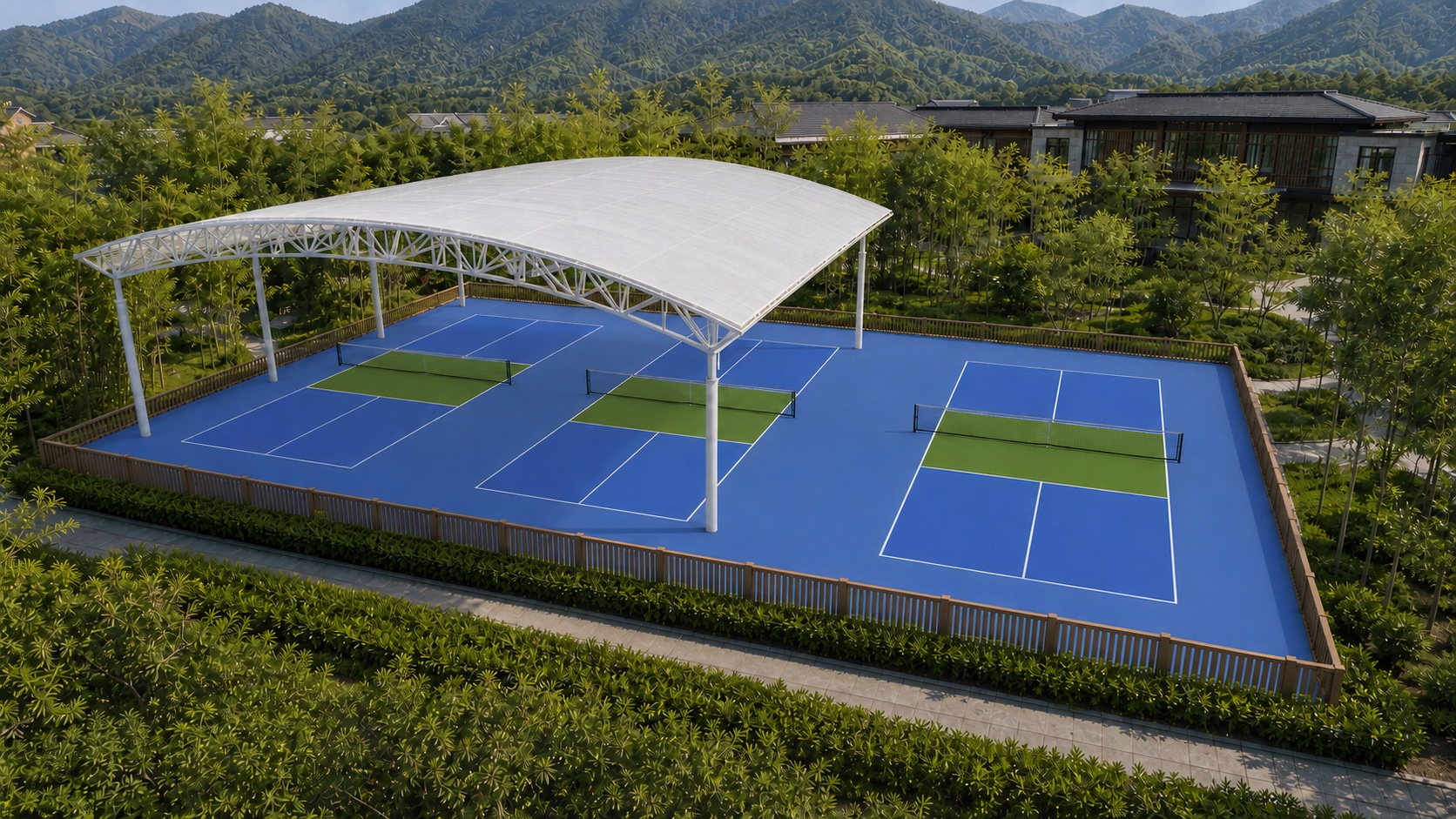

三片匹克球场完整地面,左侧两片设置固定张拉膜的酒店场景示意
方案效果示意|实际效果以现场条件及深化设计为准

本次方案,重点比较三件事

  1. 01建设范围

    先做两片,还是一次完成三片。

  2. 02天气策略

    完全露天、固定遮蔽,还是晴雨切换。

  3. 03实施路径

    方向确定后,完成现场复测、专项深化与合同清单。

01 / 项目价值

从一块现有篮球场,延展出更轻、更易参与的度假体验

本项目基于酒店现有 33.5 m × 20.5 m 篮球场进行整体改造,重新梳理场地基础、运动面层、照明、球网和天气应对方式,让这片区域既适合住客日常体验,也能够承接亲子活动、轻团建和酒店主题内容。

住客体验

低门槛、容易参与。住客不需要长时间学习,轻松嵌入度假节奏,就能把一场轻运动放进今天的行程。从看到场地到开始打球,通常只需要几分钟。

场景延伸

可与亲子活动、团队建设、会员日、节假日主题内容组合,场地可以直接复用,多一个组合销售的选项。

空间识别

通过统一的地面、灯光和场地关系,把原有篮球场改造成识别度更清晰、体验更完整的酒店运动空间。

地面体验

采用中速弹性丙烯酸面层,球弹得稳定、容易接住,第一次体验的住客也能很快找到节奏,教学活动也更容易组织。

品牌调性匹配

匹克球的轻运动属性与该酒店的高端度假定位并不冲突,反而形成互补。它是一种“带着微笑的轻对抗”,适合在桐庐的山水与度假氛围里自然发生。

维护工作量参考

不同方案的年度维护频率和工作量差异明显。酒店可以结合现有工程与保洁团队,选择内部兼管或与供应商签订维保协议。

02 / 项目边界

同一块场地,两档建设范围

场地总边界保持不变。区别在于首期完成两片球场,还是一次完成三片球场。

总场地33.5 × 20.5 m现状篮球场改建控制边界
两场基础范围410 ㎡

先完成两片匹克球场,适合控制首期投入,也便于酒店先验证住客接受度和日常运营方式。两片场地可以覆盖“日常对打+教学活动”的基本需求,酒店可以先观察实际使用率、前台反馈和预约频次,再决定是否扩展到三片。

三场完整范围680 ㎡

一次完成三片匹克球场,形成更完整的日常预约、课程和活动承载能力。三片场地可以同时支持“自由对打+教学活动+酒店活动”三种场景并行,更适合已有明确活动排期或计划推出主题套餐的方向。

410 ㎡方案适合控制首期投入、优先完成两片球场;680 ㎡方案一次形成三片球场,更便于同时安排日常对打、教学和酒店活动。两档方案均保持球场同向布置、地面连续施工、同一标高,场内不设置固定隔断;外围围网原则上保留,并根据施工影响进行局部恢复。具体球场尺寸和布局以现场复核后的深化设计为准。

03 / 六种组合

先看空间结果,再讨论投资取舍

同一酒店场景、同一观察角度,便于直观看清地面范围与顶棚方式的差异。

A

不设顶棚

保留完整室外感,先把地面、灯光与球网系统做好。

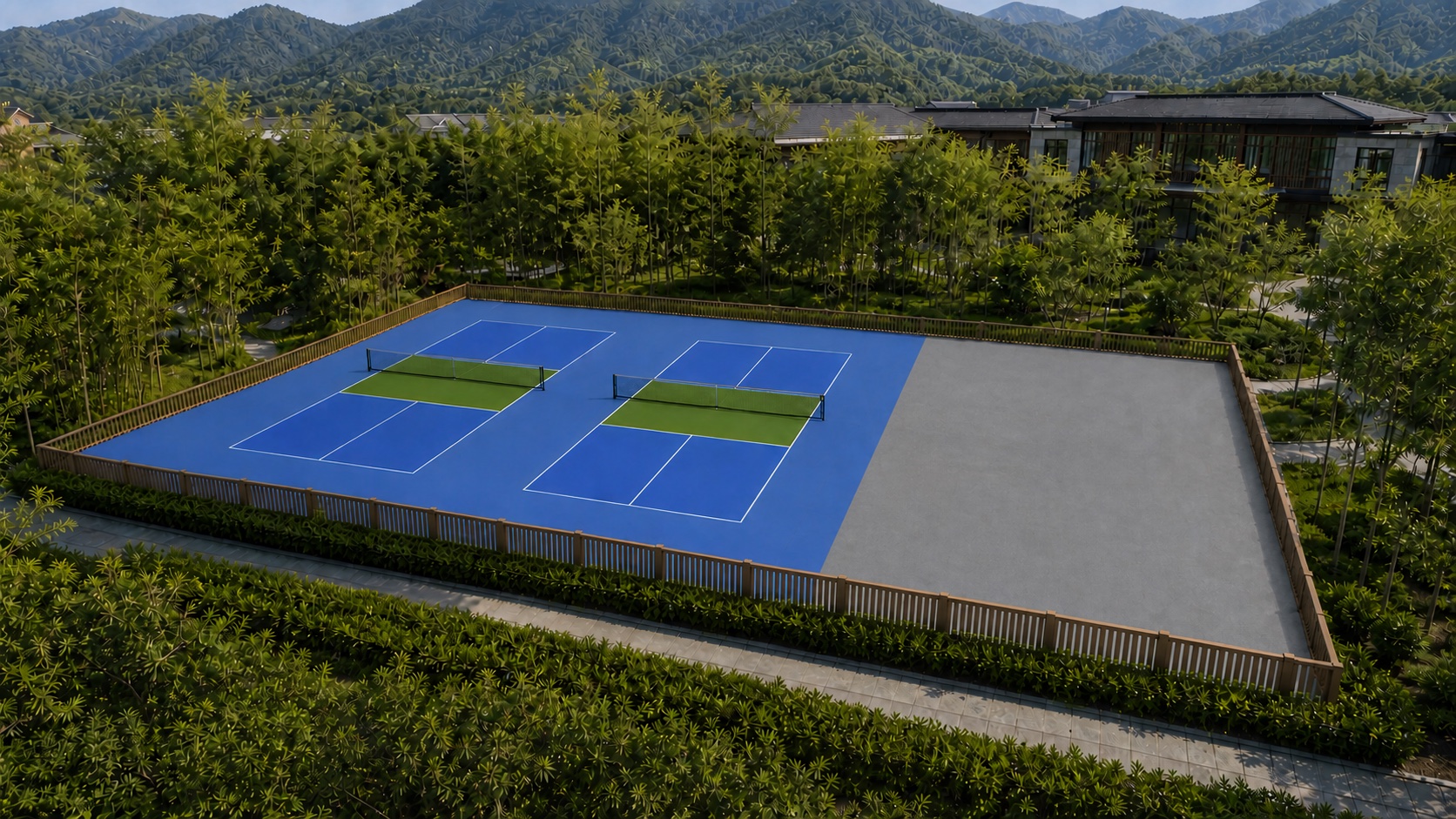

410平方米两片匹克球场无棚场景示意
410 ㎡|两场先行先完成两片球场的地面、灯光和球网系统,保留完整室外感。投入路径直接,适合预算优先或分阶段建设。

含税方案总价¥500,600

680平方米三片匹克球场无棚场景示意

680 ㎡|三场完整三片球场全部完成,形成完整运营条件。自然采光和开放感更充分,天气对使用时段的影响也最直接。

含税方案总价¥732,000

B

固定张拉膜

顶棚计价范围约 430 ㎡,四周保持开放。

410平方米两片匹克球场固定张拉膜场景示意
410 ㎡|两场+张拉膜完成两片球场,并采用固定张拉膜形成稳定遮阳。建筑形态更轻盈,日常不需要频繁开合,适合更重视景观完整度和管理简洁的方向。

含税方案总价¥1,347,850

680平方米三片匹克球场,左侧两片固定张拉膜覆盖场景示意
680 ㎡|三场+张拉膜三片地面全部完成,并设置固定张拉膜。适合更重视酒店景观、稳定遮阳和日常管理便利的方向;顶棚计价范围约 430 ㎡。

含税方案总价¥1,579,250

C

电动推拉棚

按 33.5 × 20.5 m 全场范围计价,可在闭合遮蔽与开启开放之间切换。

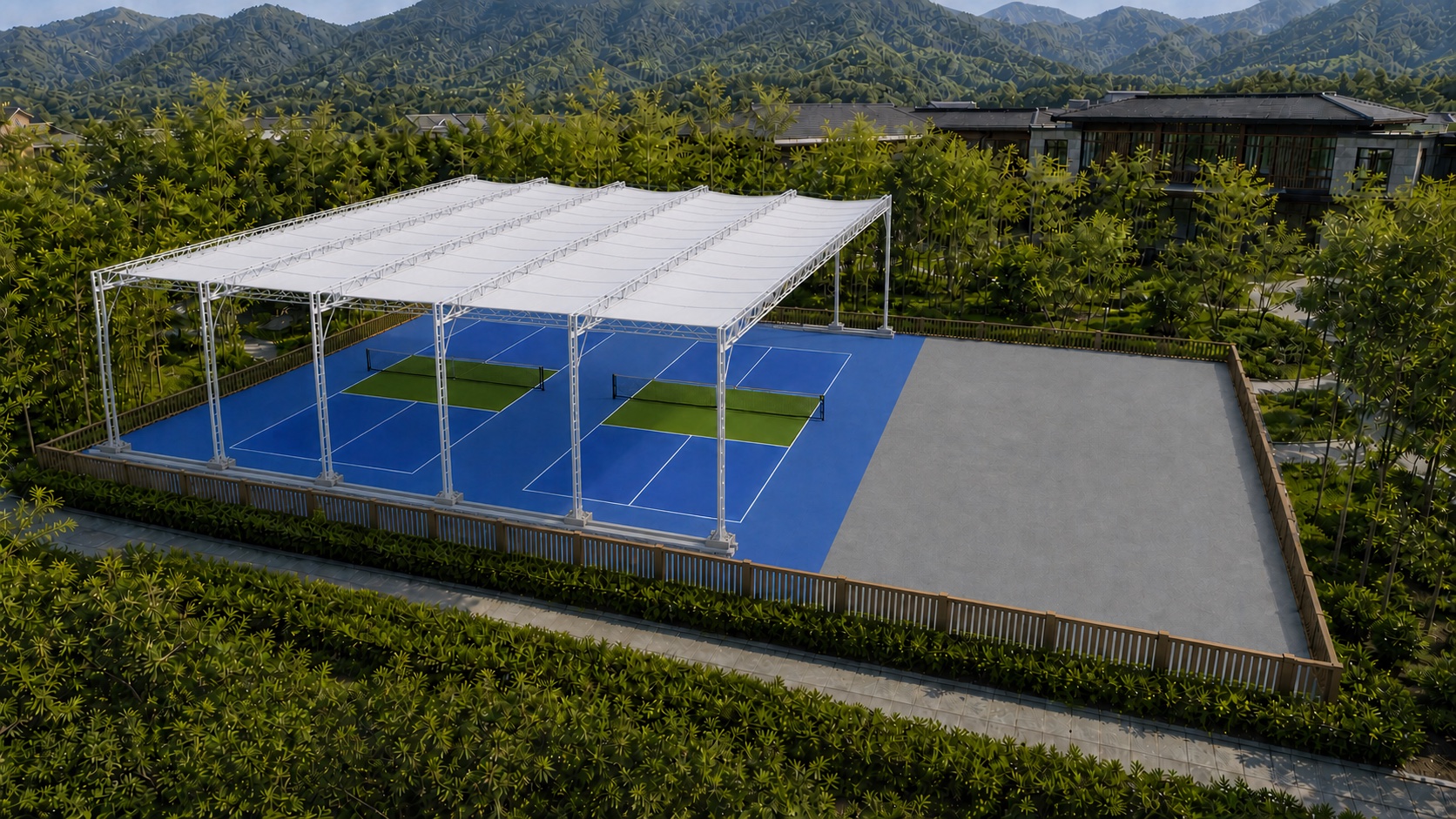

410平方米两片匹克球场电动推拉棚闭合场景示意
410 ㎡|两场+推拉棚两片球场地面先行,电动推拉棚按全场范围计价。晴天可释放空间,强日照或降雨时可以闭合,运营方式更灵活。

含税方案总价¥912,650

680平方米三片匹克球场,左侧两片电动推拉棚闭合场景示意
680 ㎡|三场+推拉棚三片地面全部完成,并配置可开合顶棚系统。适合更重视晴雨切换、活动安排和空间开放感的运营方式。

含税方案总价¥1,144,050

三片匹克球场中左侧两片电动推拉棚向一个短边集中收拢的开启状态示意
开启状态活动门架与膜布向一个短边集中收拢,不从中间向两侧打开。

以上为 AI 生成的方案效果示意,用于呈现场地范围、配色与空间关系;实际效果以现场条件、专项深化及合同图纸为准。

04 / 使用方式

三种使用方式,对应不同的建设重点

A

无棚方式

投入路径直接,场地最开放。

适合
预算优先、先完成地面,或作为分阶段建设基础。
体验
自然采光与开放感更充分,天气影响也最直接。
景观
对原有景观零遮挡,最融入自然环境。
管理
无顶棚系统维护,雨后恢复和夏季时段安排更重要。
投资
不含顶棚系统投入。

B

固定张拉膜

景观轻盈,固定遮阳,日常管理简洁。

适合
更重视酒店景观、稳定遮阳和管理便利。
体验
覆盖状态固定;四周开放,斜风雨仍会影响边缘区域。
景观
轻盈膜面与山景、园林更容易形成呼应;立柱布置在球场外围,场内不落柱。
管理
重点检查膜面、节点、防腐、排水和基础状态。
投资
相比同档无棚方案约增加 ¥847,250。

C

电动推拉棚

晴天释放空间,日晒或降雨时闭合。

适合
更重视活动运营、天气切换和场地开放感。
体验
可在开放与遮蔽之间切换,运营安排更灵活。
景观
开启时几乎无遮挡,闭合时呈现规整的顶部轮廓。
管理
需要规范开合,并维护轨道、滚轮、驱动与控制系统。
投资
相比同档无棚方案约增加 ¥412,050。
选择参考

如果项目更看重建筑形象和日常管理简洁,固定张拉膜可以优先深化。

如果更看重晴雨切换、活动运营和场地开放感,在接受机电维护要求的前提下,电动推拉棚可以优先深化。

如果首期预算优先,无棚方式可以先把地面和基础配套做好,为后续升级保留条件。

酒店可结合景观偏好、主要使用时段、活动安排和年度维护能力确定优先方向。

酒店常见场景问答

酒店在比较方案时,通常最关心这四件事

01

下雨天怎么办?

不设顶棚:降雨时需结合地面积水和安全状况调整使用安排。

固定张拉膜:正上方有遮蔽,但开放侧面仍可能受斜风雨影响,不是完全封闭空间。

电动推拉棚:闭合后可改善正上方降雨影响;开放侧面仍会受到斜风雨影响,具体使用以现场天气和安全管理为准。

02

夏天中午能用吗?

不设顶棚:夏季中午阳光直射时段体验受影响,更适合安排在早晨和傍晚。

固定张拉膜:提供持续遮阳,更适合需要稳定遮蔽的使用方式。

电动推拉棚:闭合时提供遮阳,开启时保留露天场地的自然采光和开放感。

03

哪种对该酒店的景观影响更小?

不设顶棚对原有景观影响最少;固定张拉膜的膜面质地轻盈、颜色可选,与山景和园林容易形成柔和过渡;电动推拉棚开启时遮挡较少,闭合时呈现规整的顶部轮廓。具体选择取决于酒店对开放感、遮蔽效果和建筑形象的偏好。

04

后期维护如何安排?

不设顶棚:日常清洁可结合酒店现有场地保洁流程安排。

固定张拉膜:重点检查膜面、节点、防腐、排水和基础状态。

电动推拉棚:除常规结构检查外,还需维护轨道、滚轮、驱动和控制系统。具体周期以设备手册、使用频率和现场环境为准。

05 / 顶棚构造

顶棚选择,既看场景,也看长期管理

固定张拉膜

通过膜面高低点与张拉关系形成稳定造型,并组织排水。立柱、拉索和锚固点应退出运动安全区,场内不落柱。

  • 顶棚计价范围:约 430 ㎡
  • 四周开放,不按封闭场馆表达
  • 抗风、基础、膜材与排水以专项设计为准

电动推拉棚

多榀活动门架横跨 20.5 m,沿 33.5 m 方向运行;两侧轨道位于场地外围,开启后向一个短边集中收拢。

  • 顶棚计价范围:33.5 × 20.5 m / 686.75 ㎡
  • 不是从中间向两侧打开
  • 不在场内设置轨道、立柱或固定隔断
  • 锁定、限位、停电与强风管理纳入专项设计和合同技术附件
三片匹克球场中左侧两片电动推拉棚向一个短边集中收拢的开启状态示意
电动推拉棚开启状态示意|单端收拢,第三片球场保持露天

06 / 报价口径

先把范围核准,再把价格一次算清

以下为六种组合的含税方案报价。场地范围、顶棚覆盖、工程构成、工期和付款条件在后文报价明细中分别列示。

无棚 → 电动推拉棚

差额约 ¥412,000,涨幅约 82%。增加的投入主要对应全场电动推拉棚系统,包括钢结构门架、PVC 篷布、电动驱动、轨道与滚轮、现场安装及辅材。晴天可开启,日晒或降雨时可闭合,为活动排期提供更多选择。

电动推拉棚 → 固定张拉膜

差额约 ¥435,200,涨幅约 48%。固定张拉膜通过预应力张拉形成稳定建筑造型,对膜材加工、钢结构制作、基础锚固和现场张拉精度要求更高,适合更重视长期固定遮阳和建筑形象的方向。

顶棚报价口径

固定张拉膜按约 430 ㎡顶棚投影范围列价;电动推拉棚按 33.5 m × 20.5 m、686.75 ㎡全场范围列价。两种顶棚的工程量并不相同,建议同时比较覆盖范围、结构形式和长期管理维度。

场地范围使用方式顶棚覆盖含税方案总价报价说明
410 ㎡|两场不设顶棚¥500,600含税报价
410 ㎡|两场固定张拉膜约 430 ㎡¥1,347,850含税报价
410 ㎡|两场电动推拉棚686.75 ㎡¥912,650含税报价
680 ㎡|三场不设顶棚¥732,000含税报价
680 ㎡|三场固定张拉膜约 430 ㎡¥1,579,250含税报价
680 ㎡|三场电动推拉棚686.75 ㎡¥1,144,050含税报价

组合总价=地面工程+恢复工程+相应顶棚工程。固定张拉膜采用方案包干价列示;最终工程范围、材料规格、性能要求及结算方式以双方确认的合同清单为准。

07 / 建设路径

重型工程在前,运动面层在后

这样安排,能减少吊装、轨道、基础施工对丙烯酸成品面的二次损伤。

  1. 01

    现场复核与施工准备

    复核尺寸、标高、排水、地下管线、围网、灯光和进场吊装条件,完成必要拆除、临时围护和成品保护。酒店工程与运营团队可共同确认施工边界、住客流线和作业时段,减少施工对日常运营的影响。

  2. 02

    顶棚基础与主体

    有棚方案先完成基础、预埋、主体、轨道或膜面系统;无棚方案跳过本阶段。固定张拉膜的基础和锚固系统需要精确定位,确保立柱布置在球场外围,场内不落柱;电动推拉棚的轨道基础和门架吊装需要预留足够的施工空间和设备进场通道。

  3. 03

    水泥混凝土基层

    建立整体承载、标高和排水坡度,并处理施工缝、边界和基础恢复关系。基层施工完成后按设计要求、材料条件和现场环境进行养护,达到后续工序条件后再进入运动沥青施工。

  4. 04

    运动沥青层

    改善地面连续性和平整度,为丙烯酸面层提供稳定、均匀的施工基础。沥青层的厚度和压实度需要满足运动面层的技术要求,避免后续出现开裂或沉降。施工对温度和湿度有一定要求,通常需要在干燥、温度适宜的天气条件下进行。

  5. 05

    中速弹性丙烯酸

    完成封底、弹性层、加强层、纹理层、分色和界线;颜色、纹理和脚感先做样板确认。各层干燥时间和开放使用时间根据材料体系、现场温湿度及施工技术文件确定。

  6. 06

    灯光、球网与综合验收

    按照两场或三场范围配置照明和球网,完成排水、观感、界线、照度和试打确认。验收环节建议酒店运营代表参与,重点确认照度是否满足傍晚使用需求、界线是否清晰、地面脚感是否符合预期。

施工期间的运营衔接

酒店持续运营,施工组织也需要照顾住客体验

01

时段协调

避免在住客高峰时段进行噪音较大的作业,如混凝土浇筑、钢结构吊装,优先安排在工作日上午和淡季时段。

02

区域隔离

施工区域与住客活动区之间设置临时围挡,围挡高度和外观尽量与酒店环境协调。

03

通道独立

施工人员、材料和车辆通过独立通道进出,尽量不与住客流线交叉。

04

噪音控制

高噪音作业集中安排在住客较少的时段,并提前与酒店运营团队确认。具体时段、场地隔离和清场安排在现场复核后进一步对齐。

08 / 地面系统

中速弹性丙烯酸,是住客体验和日常运营之间的平衡点

采用中速弹性丙烯酸面层,球弹得稳定、容易接住,第一次体验的住客也能很快找到节奏,教学活动也更容易组织。中速弹性丙烯酸不是一味追求快,而是希望让第一次接触匹克球的住客更容易进入回合,同时保留清晰、稳定的运动反馈。

从住客脚底感受到的角度来看,弹性丙烯酸提供了适度的缓冲——比水泥地柔软,比专业塑胶跑道更有支撑感。这种脚感对于度假住客来说刚刚好:既能感受到运动的节奏,又不会因为地面太硬而感到疲劳。

“中速”是建议的试打目标,不是未经检测的固定速度等级。最终体验会受到基层平整度、表面纹理、环境条件和用球影响。

终饰层中速纹理与颜色

控制止滑、观感和日常清洁体验。

弹性系统弹性层+加强层

兼顾脚感、移动和轻运动友好度。

稳定层运动沥青

改善平整度与连续性。

承载层水泥混凝土基层

建立标高、坡度和整体承载。

01

初次体验

不过分追求快,住客更容易进入回合。

02

教学活动

留出判断和移动时间,便于组织入门课程。

03

日常对打

在娱乐与轻竞技之间保持稳定、清晰的反馈。

09 / 运营衔接

场地建成只是开始,关键是让住客愿意第一次参与,也愿意再次预约

对于这类高端度假酒店,匹克球的引入不需要改变酒店的整体定位,也不需要额外配置大量专业资源。它更像是一个“锦上添花”的康体内容:有,住客会惊喜;一旦有了,它就为酒店增加了一个可以持续运营、持续产生住客互动的话题点。

01

住客轻体验

规则简单到几分钟就能上手,住客不需要长时间学习。从看到场地到开始打球,通常只需要几分钟,一双运动鞋、一件舒适的衣服就够了。

02

亲子入门体验

家长和孩子一起学习基本规则,30 分钟内就能开始对打,让家庭协作自然融入度假节奏。

03

轻团建活动

企业客户的小型团建可以加入匹克球环节,作为会议后的破冰或放松内容。

04

会员专属日

为酒店会员组织匹克球主题日,增加会员互动,也为酒店活动内容提供新的话题点。

05

节日主题活动

结合端午、中秋等节日组织家庭匹克球赛,丰富节日活动内容。

06

酒店内容联动

场地可以与亲子、团建、会员活动和主题内容组合,直接复用现有空间,多一个组合销售的选项。

以上为运营场景参考。具体课程、活动、顾问和教练资源可结合酒店现有团队与后续运营计划另行确定。

10 / 下一步确认

确认方向后,进入现场复核与专项深化

完成以下三步,即可形成可用于合同和施工管理的完整资料。

01|确定建设范围与使用方式

  • 确认采用 410 ㎡两场,还是 680 ㎡三场
  • 确认无棚、固定张拉膜或电动推拉棚的偏好方向
  • 运营、工程和管理团队共同对齐住客容量、活动频率、预算节奏和景观偏好

02|安排现场复核

  • 统一确认尺寸、标高、排水和地下管线
  • 复核围网、灯光、吊装与施工进出条件
  • 根据现场条件完善施工边界和实施细节

03|形成合同清单与技术附件

  • 根据选定方案完成结构计算和施工深化
  • 确认工程量、材料规格、施工组织和合同技术条款
  • 形成便于项目决策、合同签署和施工管理的完整资料
第一步确认两场或三场
第二步确认无棚、张拉膜或推拉棚
第三步安排现场复核与专项深化

11 / 详细报价明细

把组合总价拆开,更清楚地了解每一笔投入

本页列示各方案的工程范围、数量、单价、总价、工期和付款条件,便于结合建设范围与使用方式进行比较。

项目名称杭州桐庐某酒店匹克球场项目
报价日期2026-08-26
报价有效期30 天
价格口径含税报价
报价说明

地面工程和电动推拉棚按分项列示;固定张拉膜采用方案包干价,主要包含膜材、钢结构、基础、运输及安装。最终实施范围以双方确认的施工图、材料清单和合同附件为准。

01

地面工程|两档施工范围

水泥地面处理与沥青基层、4 mm 弹性丙烯酸、灯光、球网、给排水配套合并报价
分项单位单价410 ㎡方案金额680 ㎡方案金额
水泥打磨+沥青基层¥400410¥164,000680¥272,000
4 mm 弹性丙烯酸系统¥380410¥155,800680¥258,400
6 m 灯杆¥2,4006¥14,4009¥21,600
300 W LED 投光灯¥2,4008¥19,20012¥28,800
远程控制系统¥1,2002¥2,4002¥2,400
移动式比赛球网¥4,0002¥8,0003¥12,000
给排水、电线及辅材1¥40,0001¥40,000
排水沟开挖1¥16,0001¥16,000
410 ㎡地面工程小计¥419,800680 ㎡地面工程小计¥651,200
基层与沥青

原水泥面打磨拉毛;沥青结构的压实度与平整度指标在正式施工方案中确认。

弹性丙烯酸

包含封底、弹性层、加强层、纹理层和终饰层,总厚度不低于 4 mm,含场线。

照明系统

采用 300 W LED、5000–5700 K、显色指数 Ra≥80、IP65;最终照度与布灯结合现场条件复核。

02

恢复工程|两档地面方案共同计取

施工影响范围内的草坪与绿化恢复
分项数量单位单价金额
草坪恢复360¥100¥36,000
绿化及树木更换80¥560¥44,800
恢复工程小计¥80,800

03

电动推拉棚|686.75 ㎡全场范围

33.5 × 20.5 m,地轨式活动门架系统
分项工程量单位单价金额
钢结构活动门架686.75¥200¥137,350.00
PVC 篷布686.75¥90¥61,807.50
电动驱动系统686.75¥140¥96,145.00
轨道与滚轮系统686.75¥76¥52,193.00
现场安装686.75¥64¥43,952.00
辅材及配件686.75¥30¥20,602.50
电动推拉棚小计¥412,050.00
主要构成

Q235B 镀锌钢结构、650–850 g PVC 刀刮布、地面轨道、滚轮、驱动及控制系统。

技术附件

结构计算、抗风工况、锁定方式、停电应急、强风管理、电气容量及基础做法在专项深化阶段确认。

04

固定张拉膜|约 430 ㎡顶棚范围

膜材展开面积约 530 ㎡,含钢结构、基础、运输及安装
分项类别主要工作内容计价方式说明
膜材系统PVDF 1200 g 膜材、加工、张拉安装及附件包干计入含税
钢结构系统钢材、制作、除锈、防腐涂装、安装及运输包干计入含税
基础工程土方、垫层、混凝土、钢筋、预埋及恢复包干计入含税
机械与安装施工机械、吊装、现场张拉及安装配合包干计入含税
固定张拉膜包干价¥847,250含税报价

说明:固定张拉膜按整体方案包干价列示,单项报价有效期为 10 天。材料品牌、钢结构规格、基础做法、排水组织、抗风设计工况及施工边界在专项深化和合同技术附件中确认。

05

付款、工期与质保

最终以双方签署的合同条款为准
  1. 30%合同签订

    合同生效后支付。

  2. 40%材料进场

    主要材料到场后支付。

  3. 25%完工验收

    工程完工并验收后支付。

  4. 5%质保期满

    质保期届满后支付。

工期

410 ㎡及 680 ㎡无棚组合约 20 天;含电动推拉棚组合为约 20 天+;含固定张拉膜组合约 60 天。工期以开工条件、深化确认和合同排期为准。

质保

地面工程 1 年;推拉棚钢架 5 年、电机 2 年、篷布 3 年;张拉膜 2 年。具体范围、响应时间和除外责任以合同条款为准。

抗风及性能

固定张拉膜按抗 12 级台风口径报价;最终设计工况、材料参数和基础做法以结构计算书、专项设计及合同技术附件为准。

结算边界

工程按实际完成工程量结算。税率、发票类型、设计、运输、吊装、临电、基础恢复及除外项在合同清单中逐项确认。

LOCVIN

THANK YOU

让运动空间更好看,也更好用

欢迎结合酒店的景观偏好、使用时段和投资节奏选择优先方向。实际工程范围、材料参数、结构性能、工期、质保与价格,以现场复核、专项设计及双方签署的合同附件为准。
